2017/12/11

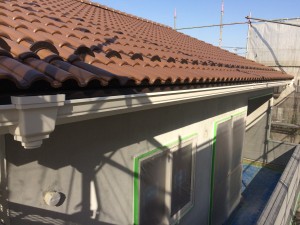

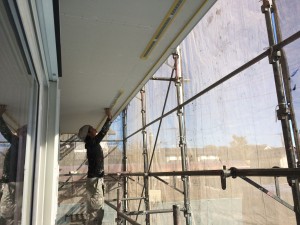

雨樋の取付を行いました!
外壁仕上げ後に竪樋も取り付けていきます。
来週から外壁塗り再開です!
2017/12/07
階段の施工が完了しました!

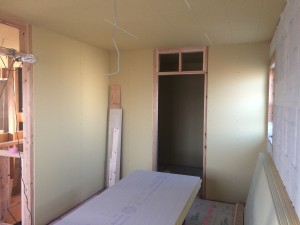

お次は、壁のボードを貼っていきます。
手摺は後程つけていきます。
2017/12/06

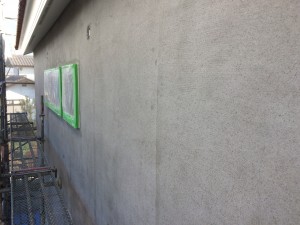

養生期間も明け、中塗りを行いました!
見づらいですがクラック(割れ)防止のメッシュを入れています。
またしばしの養生期間に入ります。
2017/12/04

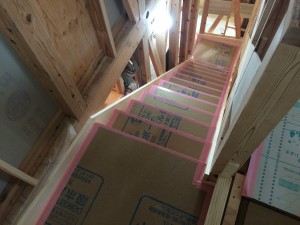

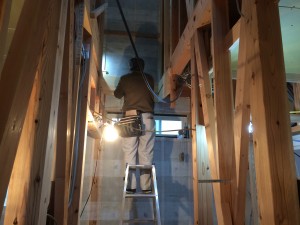

本日は階段の施工を行っております!
今週中には施工し終え、壁のボードも施工していきます。
階段は後程塗装をしていきます。
2017/12/02

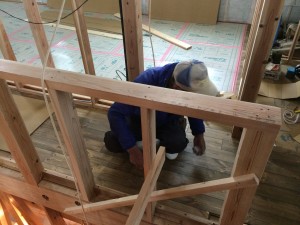

木工事を進めております!
2階は床も貼り終わり、
壁のボードを施工中です。

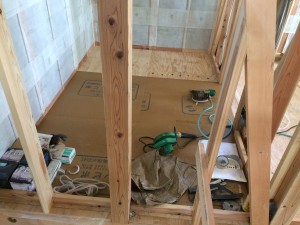

トイレには遮音シートを施工しました!
その名の通り、音を遮る効果があります。
1階のトイレも同様に施工します。

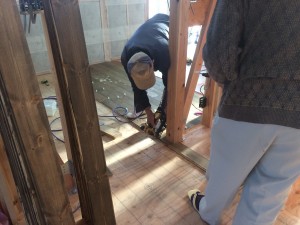

1階では床貼りを行っております!
床が貼り終えたら階段を施工していきます。
年内には木工事完了予定です!
2017/11/28

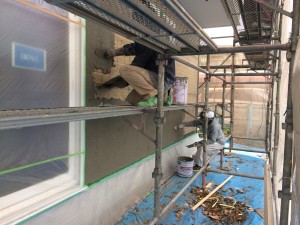

本日は、外壁の下塗りを行っております!
先日施工したラス網にモルタルを塗っていきます。
下塗り後は数日の養生期間を取ります。
本日は床貼りを行っております!
床材は弊社標準の塗装済の無垢材を使用します。
材種は『レッドパイン』になります。
2017/11/25
本日は塗装工事も進めております!
只今、養生をしております。
終わり次第、塗装をしていきます。

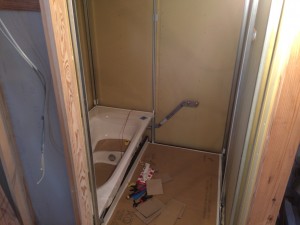

本日はユニットバスの取付を行っております!
浴槽の設置は完了しています。

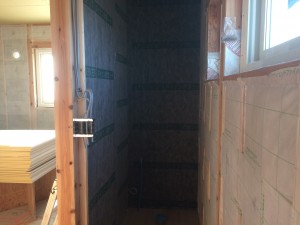

続きまして、壁パネルを貼っていきます。
2017/11/24
2階は床コンビボードを施工中。
この上に床板を施工します。

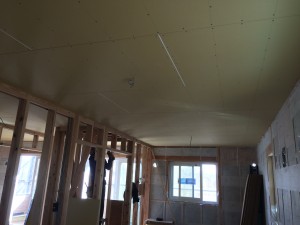

2階は天井のボードも施工中。
天井を貼り終えたら、
続きましては床材を施工していきます!
